• Zalo

Nhà máy điện gió Kosy ở Bạc Liêu sẵn sàng cho ngày vận hành

Doanh nghiệp tự giới thiệuThứ Tư, 29/09/2021 18:01:11 +07:00Google News
(VTC News) -

Dự án nhà máy điện gió Kosy Bạc Liêu giai đoạn 1 hoàn thành lắp đặt toàn bộ turbine, dự kiến trước ngày 31/10 sẽ đưa nhà máy vào vận hành.

Dự án Nhà máy Điện gió Kosy Bạc Liêu giai đoạn 1 với công suất lắp máy 40,5 MW do Công ty Cổ phần Điện gió Kosy Bạc Liêu - thành viên của Tập đoàn Kosy làm chủ đầu tư, có tổng mức đầu tư 1.600 tỷ đồng.

Công trình được khởi công xây dựng từ tháng 10/2020 đến ngày 28/9 vừa qua, toàn bộ 9 turbine của dự án điện gió Kosy Bạc Liêu hoàn thành công tác lắp đặt.

Ông Lương Hồng Phong, Phó Tổng giám đốc Tập đoàn Kosy chia sẻ: "Tất cả anh em công trường đã làm việc gấp đôi, gấp ba công suất, để hoàn thành lắp đặt các turbine - xương sống của dự án, giữ vững kế hoạch phát điện trước giờ G".

Về tiến trình xây dựng, ông Hồ Văn Tuân, Phó Ban quản lý dự án điện gió Kosy Bạc Liêu cho biết, từ khâu vận chuyển bốc dỡ turbine tại cảng, vận chuyển đường biển, đường bộ, đến việc lắp đặt tại công trường đòi hỏi kỹ thuật cao và tính toán hết sức cẩn trọng. Sự phối hợp giữa chủ đầu tư và các đơn vị nhà thầu thi công đường, bãi, nhà thầu vận chuyển, lắp đặt turbine, đơn vị tư vấn giám sát cần thống nhất, đồng bộ, "ăn khớp" nhịp nhàng, linh hoạt để tiết kiệm tối đa thời gian và đạt hiệu quả cao.

Nhà máy điện gió Kosy ở Bạc Liêu sẵn sàng cho ngày vận hành - 1

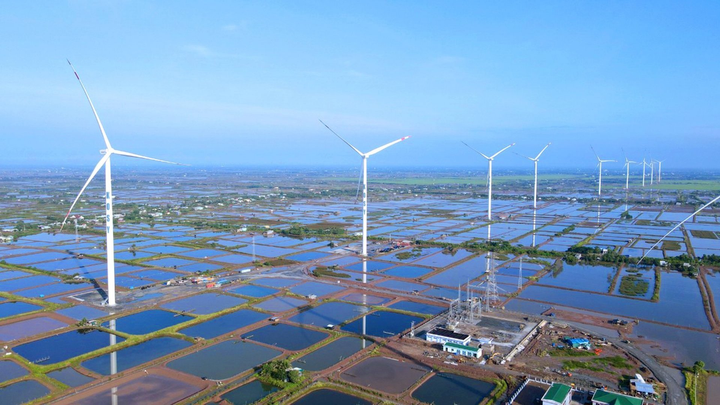

Toàn cảnh dự án Điện gió Kosy Bạc Liêu nhìn từ trên cao. (Ảnh: Tập đoàn Kosy)

Ông Tuân cho biết khi lắp đặt turbine số 5, đang nâng tổ hợp cánh thì trời mưa lớn và gió lốc. Chỉ trong khoảng 15 phút đánh giá tình hình thời tiết, thời gian cẩu chính ga hết tốc lực, tốc độ gió giật tại đỉnh cần cẩu (cao 138 m), Ban quản lý dự án quyết định tiếp tục cho kéo tổ hợp lên lắp, định tâm và lắp đặt turbine thành công.

Ngay cả việc vận chuyển turbine về công trường trong những ngày dịch bệnh kéo dài cũng không phải dễ dàng. Khi lắp turbine số 2, do tình hình dịch căng thẳng, nhà thầu không thể đưa xe kịp đến cảng vận chuyển hàng ở chuyến xà lan cuối. Nếu không vận chuyển kịp mã thiết bị này, dự án có thể sẽ phải chờ đến hàng chục ngày mới lắp tiếp được.

Ban quản lý dự án cùng với các nhà thầu, đối tác tính toán mọi phương án, canh thời gian tại cảng đến gần sáng mới bố trí được phương tiện vận chuyển. Ngay sau hôm đó, đơn vị đã cho lắp cẩu chính và nâng cần trước thời điểm xe hàng về tới công trường, khi thiết bị về tới, cẩu chính cũng kịp lên, tiến độ được đảm bảo theo kế hoạch ban đầu.

"Chúng tôi đã đồng hành cùng dự án 24/24 tại công trường. Sự quyết tâm rất lớn của Tập đoàn Kosy và Ban quản lý dự án đã giúp dự án đạt được thành quả quan trọng này", ông Võ Duy Trung, Trưởng đoàn Tư vấn giám sát của PECC2 chia sẻ.

9 turbine của nhà máy điện gió Kosy Bạc Liêu được cung cấp trọn bộ bởi Tập đoàn Goldwind International Renewable - top 3 nhà sản xuất turbine lớn nhất toàn cầu. Đây là dòng turbine thông minh 4.5 MW mới nhất, phù hợp điều kiện gió ở khu vực, có đường kính cánh dài 155 m, cột tháp cao 130 m giúp tăng sản lượng điện. Turbine Goldwind sử dụng công nghệ nam châm vĩnh cửu truyền động trực tiếp, không hộp số nhờ đó giảm hao phí vận hành, tăng hiệu quả phát điện.

Minh Khôi
Bình luận
vtcnews.vn
