Sở Công Thương tỉnh Gia Lai vừa kiểm tra, rà soát lại việc chấp hành các quy định của pháp luật trong việc tổ chức thi công nhà máy thuỷ điện Ia Glae 2, trong đó, tập trung làm rõ năng lực của đơn vị thi công; biện pháp thi công, đặc biệt là việc tổ chức thi công trong mùa mưa lũ. Đồng thời, đề xuất cấp có thẩm quyền xử lý nghiêm các vi phạm theo đúng quy định hiện hành.

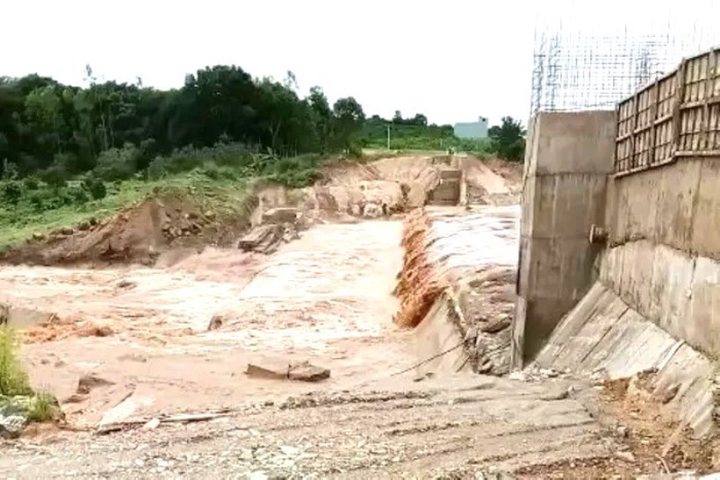

Qua xem xét, đánh giá hiện trạng công trình sau sự cố, hồ sơ thiết kế bản vẽ thi công và nội dung biện pháp tổ chức thi công được duyệt, Sở Công Thương khẳng định: "Chủ đầu tư và đơn vị thi công xây dựng công trình nhà máy thủy điện Ia Glae 2 chưa tuân thủ đầy đủ các nội dung, trình tự, biện pháp thi công trong mùa mưa lũ khi thi công phần tường thượng lưu (nối tiếp phần tường đã hoàn thành ở cao trình 346,0m); không đảm bảo tiến độ thi công phần thân đập; chưa cập nhật kịp thời diễn biến bất thường của thời tiết; chưa có biện pháp gia cố, bảo đảm an toàn phần tường thượng lưu nên khi xuất hiện lũ lớn bị cuốn trôi".
“Sau khi sự cố xảy ra, UBND huyện Chư Prông đã thành lập tổ điều tra sự cố công trình nhà máy thủy điện Ia Glae 2 để làm rõ nguyên nhân, đồng thời tham mưu cấp có thẩm quyền xử lý theo quy định. Khi có kết luận chính thức về sự cố công trình, Sở Công Thương sẽ phối hợp với UBND huyện Chư Prông tham mưu, đề xuất UBND tỉnh Gia Lai triển khai các bước tiếp theo”, báo cáo nêu rõ.
Giải trình về vụ việc, ông Nguyễn Anh Tuấn - Đại diện Công ty CP thủy điện Khải Hoàng (chủ đầu tư công trình nhà máy thủy điện Ia Glae 2) cho biết, từ giữa tháng 8/2023 đến ngày 8/10, thời tiết thất thường, không ổn định. Do chủ quan khi đánh giá thời tiết theo kinh nghiệm ở vùng Tây Nguyên nói chung, tỉnh Gia Lai nói riêng nên đơn vị chủ động tranh thủ lúc thời tiết nắng để thi công tiếp phần tường thượng lưu và phần đập còn lại.
Cũng theo ông Nguyễn Anh Tuấn, trong lúc đang chuẩn bị thi công tiếp một phần tường bê tông trọng lực thì từ ngày 3/10 xảy ra mưa gần như liên tục với lưu lượng lớn. Đặc biệt, từ trưa ngày 7 đến 8/10 mưa to trên diện rộng, nước đổ về đột ngột, tốc độ dòng chảy lớn tạo thành lũ làm gãy một phần tường.
“Đơn vị sẽ chịu hoàn toàn trách nhiệm về sự cố nói trên và sự chủ quan trong việc đánh giá tình hình về thời tiết làm ảnh hưởng đến công trình”, ông Tuấn khẳng định.
Công trình thủy điện Ia Glae 2 có tổng quy mô công suất 12MW, gồm 2 nhà máy: Ia Glae 2A - 8MW và Ia Glae 2B - 4MW. Địa điểm xây dựng trên suối Ia Glae (nhánh của suối Ia Lôp) thuộc địa bàn các xã Ia Ga và Ia Vê, huyện Chư Prông, tỉnh Gia Lai. Chủ đầu tư là Công ty cổ phần thủy điện Khải Hoàng. Giá trị dự toán sau thuế là 404.174.950.000 đồng, do Công ty cổ phần Thành Đạt thi công.
Bình luận
