(VTC News) - UBND Thành phố Hà Nội vừa có văn bản gửi Sở Kế hoạch và Đầu tư cùng một số đơn vị có liên quan chỉ đạo giải quyết vướng mắc, để đẩy nhanh tiến độ hoàn thành dự án cải tạo, nâng cấp, mở rộng Quốc lộ 32 - đoạn Cầu Diễn - Nhổn, đoạn đường người dân Thủ đô vẫn mệnh danh là “con đường đau khổ”.
Theo đó, ông Nguyễn Văn Khôi, Phó Chủ tịch UBND Thành phố Hà Nội yêu cầu các Sở: Kế hoạch và Đầu tư, Giao thông Vận tải, Xây dựng, Tài nguyên và Môi trường, Nông nghiệp và Phát triển nông thôn, UBND huyện Từ Liêm, Công ty nước sạch Hà Nội và các đơn vị liên quan khẩn trương thực hiện, hoàn thành việc đẩy nhanh tiến độ thi công và giải phóng mặt bằng, di dời hệ thống cột, dây thông tin dọc tuyến Quốc lộ 32, thuộc Dự án cải tạo, nâng cấp, mở rộng Quốc lộ 32 - đoạn Cầu Diến - Nhổn.
Thành phố giao Sở Giao thông vận tải có trách nhiệm chủ trì kiểm tra, rà soát để hoàn chỉnh các nội dung đề nghị của UBND huyện Từ Liêm tại Văn bản số 57/UBND-TTQĐ ngày 16/01/2012.
Giao Sở Kế hoạch và Đầu tư chủ trì làm việc vói các Sở: Xây dựng, Công thương, Giao thông Vận tải, Ban Chỉ đạo giải phóng mặt bằng Thành phố, UBND huyện Từ Liêm và các đơn vị liên quan kiểm tra, đề xuất UBND Thành phố việc di chuyển đường điện 35KV từ Km11+450 đến Km13+500 và bố trí đủ vốn cho Dự án theo quy định.
Trước đó, vào cuối tháng 11/2011, ông Nguyễn Quốc Hùng, Giám đốc Sở Giao thông Vận tải Hà Nội từng khẳng định với báo chí, quyết tâm trước Tết Nguyên đán 2012 hoàn thành đường 32, đoạn Cầu Diễn – Nhổn.QL32 - đoạn Cầu Diễn - Nhổn, "con đường đau khổ" đã hơn 5 lần lỗi hẹn hoàn thành.

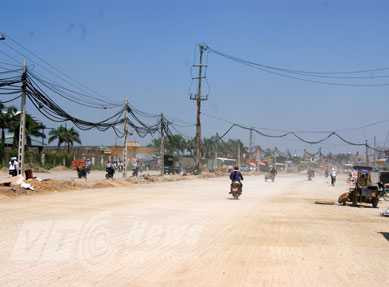

Cũng theo ông Hùng, mặc dù đã thông xe phần mặt đường từ ngày 2/9/2011, nhưng vẫn còn một số vướng mắc làm ảnh hưởng đến tiến độ triển khai dự án, như hệ thống cột đường dây 35KV và 22KV chưa có phương án di chuyển, nên chưa thể thi công các hạng mục nằm trên vỉa hè (lát hè, cấp nước, thoát nước bẩn, chiếu sáng, hầm đi bộ…).
Trong năm 2011, UBND Thành phố Hà Nội đã nhiều lân ra văn bản thúc tiến độ dự án này, nhưng vì nhiều lý do, “con đường đau khổ” này tới nay vẫn chưa thể hoàn thành.
Trước đó, vào giữa tháng 1/2012, UBND Thành phố Hà Nội cũng đã ban hành văn bản yêu cầu các sở, ban, ngành, UBND quận Tây Hồ, Đống Đa đẩy nhanh tiến độ thi công và giải phóng mặt bằng các Dự án xây dựng đường Văn Cao - Tây Hồ; Dự án xây dựng đường Cát Linh - La Thành - Yên Lãng (đoạn La Thành - Thái Hà - Láng).
Lê Việt – Kiều Minh
