(VTC News) - Theo kế hoạch vào tháng 10 tới, dự án cáp ngầm xuyên biển đưa điện lưới Quốc gia ra đảo Lý Sơn (Quảng Ngãi) sẽ hoàn thành, đảm bảo việc cung cấp điện năng cho trên 2 vạn dân đang sinh sống trên đảo.
Dự án đưa điện lưới quốc gia bằng hệ thống cáp ngầm ra đảo Lý Sơn, được Bộ Công thương phê duyệt và giao cho Tổng công ty Điện lực Miền Trung (EVN CPC) làm chủ đầu tư.
Xác định đây là dự án trọng điểm của ngành điện trong năm 2014, nên Tập đoàn Điện lực Việt Nam (EVN) đã chỉ đạo Tổng Công ty Điện lực Miền Trung và các đơn vị liên quan đẩy nhanh tiến độ thi công.
Tính đến nay, toàn bộ các công việc liên quan đến khảo sát thiết kế, đấu thầu, các thông số kỹ thuật, phương án thi công, trang thiết bị kỹ thuật, máy móc, sản xuất cáp ngầm đang tích cực triển khai. Công tác giải phóng mặt bằng và thi công móng trụ phần đường dây trên không ở trên đảo Lý Sơn và một phần ở huyện Bình Sơn cơ bản đã hoàn tất.
Ông Nguyễn Tư, Giám đốc Công ty Điện lực Quảng Ngãi cho biết, theo đánh giá hiện phần thi công thuộc huyện Bình Sơn đã dựng được 72/94 cột bê tông ly tâm, đúc 71/72 vị trí móng cột. Còn tại đảo Lý Sơn, với đường dây trung áp, đã đúc 127/149 vị trí móng cột, dựng 60/181 cột bê tông.
Đường dây hạ áp đã đúc 154/184 vị trí cột, dựng 94/222 cột bê tông. Đối với công tác rà phá bom mìn đã được triển khai, đến 30/6 sẽ hoàn thành và bàn giao để chờ đấu nối. Riêng khâu sản xuất lõi cáp, nhà thầu cam kết đến 15/7 sẽ sản xuất xong cáp và thử nghiệm tại nhà máy, sau đó sẽ vận chuyển về nước và lắp đặt đấu nối.
Dự án cấp điện từ hệ thống điện lưới quốc gia cho huyện đảo Lý Sơn bằng cáp ngầm có tổng mức đầu tư hơn 652 tỷ đồng do Tổng công ty điện lực miền Trung (EVNCPC) làm chủ đầu tư, với quy mô đường dây trung áp trên không trên đất liền huyện Bình Sơn dài gần 9 km và đường cáp ngầm trung áp 22 kV dưới biển dài hơn 26,2 km. Ngoài ra, còn gần 3 km đường dây trên không đi trên đảo Lý Sơn.
Ông Hoàng Quốc Vượng, Chủ tịch hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) khẳng định: “Với tiến độ như hiện nay, đến cuối tháng 10 dự án cấp điện bằng cáp ngầm xuyên biển cho đảo Lý Sơn sẽ hoàn thành, người dân huyện đảo Lý Sơn sẽ được sử dụng điện liên tục 24/24 giờ, Điều này góp phần quan trong cho sự phát triển kinh tế xã hội của huyện đảo tiền tiêu, góp phần giữ vững chủ quyền biển đải của tổ quốc”.
Mịnh Văn
Dự án đưa điện lưới quốc gia bằng hệ thống cáp ngầm ra đảo Lý Sơn, được Bộ Công thương phê duyệt và giao cho Tổng công ty Điện lực Miền Trung (EVN CPC) làm chủ đầu tư.

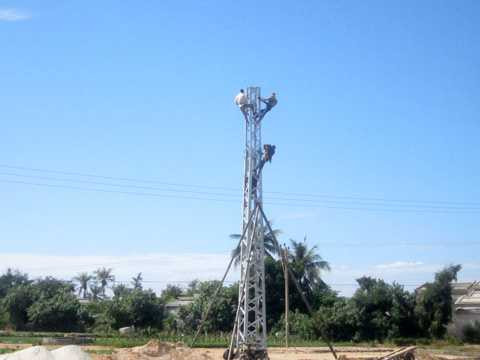

Các đơn vị khẩn trương đẩy nhanh tiến độ lắp đặt hệ thống điện ở Lý Sơn |
Xác định đây là dự án trọng điểm của ngành điện trong năm 2014, nên Tập đoàn Điện lực Việt Nam (EVN) đã chỉ đạo Tổng Công ty Điện lực Miền Trung và các đơn vị liên quan đẩy nhanh tiến độ thi công.
Tính đến nay, toàn bộ các công việc liên quan đến khảo sát thiết kế, đấu thầu, các thông số kỹ thuật, phương án thi công, trang thiết bị kỹ thuật, máy móc, sản xuất cáp ngầm đang tích cực triển khai. Công tác giải phóng mặt bằng và thi công móng trụ phần đường dây trên không ở trên đảo Lý Sơn và một phần ở huyện Bình Sơn cơ bản đã hoàn tất.
Ông Nguyễn Tư, Giám đốc Công ty Điện lực Quảng Ngãi cho biết, theo đánh giá hiện phần thi công thuộc huyện Bình Sơn đã dựng được 72/94 cột bê tông ly tâm, đúc 71/72 vị trí móng cột. Còn tại đảo Lý Sơn, với đường dây trung áp, đã đúc 127/149 vị trí móng cột, dựng 60/181 cột bê tông.
Đường dây hạ áp đã đúc 154/184 vị trí cột, dựng 94/222 cột bê tông. Đối với công tác rà phá bom mìn đã được triển khai, đến 30/6 sẽ hoàn thành và bàn giao để chờ đấu nối. Riêng khâu sản xuất lõi cáp, nhà thầu cam kết đến 15/7 sẽ sản xuất xong cáp và thử nghiệm tại nhà máy, sau đó sẽ vận chuyển về nước và lắp đặt đấu nối.
Dự án cấp điện từ hệ thống điện lưới quốc gia cho huyện đảo Lý Sơn bằng cáp ngầm có tổng mức đầu tư hơn 652 tỷ đồng do Tổng công ty điện lực miền Trung (EVNCPC) làm chủ đầu tư, với quy mô đường dây trung áp trên không trên đất liền huyện Bình Sơn dài gần 9 km và đường cáp ngầm trung áp 22 kV dưới biển dài hơn 26,2 km. Ngoài ra, còn gần 3 km đường dây trên không đi trên đảo Lý Sơn.
Ông Hoàng Quốc Vượng, Chủ tịch hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) khẳng định: “Với tiến độ như hiện nay, đến cuối tháng 10 dự án cấp điện bằng cáp ngầm xuyên biển cho đảo Lý Sơn sẽ hoàn thành, người dân huyện đảo Lý Sơn sẽ được sử dụng điện liên tục 24/24 giờ, Điều này góp phần quan trong cho sự phát triển kinh tế xã hội của huyện đảo tiền tiêu, góp phần giữ vững chủ quyền biển đải của tổ quốc”.
