Đại diện liên danh PVEIC – TBDST – TEMEX cho biết, ngày 11/3/2016, Hội đồng quản trị Tổng Công ty cổ phần Xây lắp Dầu khí Việt Nam (PVC) ra quyết định về việc phê duyệt kế hoạch đấu thầu và hồ sơ mời thầu gói thầu “Vật liệu bảo ôn, cách nhiệt” thuộc dự án Nhà máy nhiệt điện Thái Bình 2.
Ngày 19/10/2016, tổ công tác của tổng công ty báo cáo đánh giá hồ sơ đề xuất kỹ thuật, theo đó, có 3 nhà thầu vượt qua kỹ thuật gồm: Liên danh PVEIC – TBDST – TEMEX; liên danh ENESCO – NAM AN; liên danh Lilama 69-2 – Lisemco – Lilama.
Ngày 25/10/2016, tổng giám đốc PVC đã phát hành tờ trình số 3652/TTr-XLXK về việc phê duyệt kết quả đánh giá hồ sơ đề xuất kỹ thuật (HSĐXKT) với 3 nhà thầu đủ tiêu chuẩn theo báo cáo của tổ công tác, đề nghị HĐQT của Tổng công ty Xây lắp Dầu khí Việt Nam - PVC phê duyệt
Tuy nhiên, đến ngày 28/10/2016, Hội đồng quản trị công ty lại đưa ra quyết định số 860/QĐ-XLDK phê duyệt kết quả đánh giá HSĐXKT chỉ có 2 nhà thầu là: Liên danh ENESCO – NAM AN; liên danh Lilama 69-2 – Lisemco – Lilama.
Ông Hồ Quyết Thắng – đại diện nhà thầu liên danh PVEIC – TBDST – TEMEX cho biết, tổ công tác đã kiểm tra, đánh giá và cho kết quả liên danh PVEIC – TBDST – TEMEX đủ điều kiện vượt qua kỹ thuật. Phía tổng công ty cũng đã phê duyệt đánh giá HSĐXKT của liên danh nhưng không hiểu sao HĐQT lại gạt liên danh của ông ra.
Đến ngày 28/10/2016, HĐQT ra văn bản 868/XLDK-HĐQT nêu các lý do liên danh PVEIC – TBDST – TEMEX không đáp ứng được yêu cầu.
Không đồng ý với các lý do mà HĐQT đưa ra, Tổng công ty đã cử tổ công tác rà soát lại và giữ nguyên kết quả tại báo cáo số 3141/BC-TctTB2-INS ngày 19/10/2016, là có 3 nhà thầu vượt qua kỹ thuật. Trong đó có liên danh PVEIC – TBDST – TEMEX.
Ngày 16/11/2016, Tổng giám đốc PVC phát hành báo cáo giải trình ý kiến của HĐQT, trong đó có kiến nghị giữ nguyên kết quả của tổ công tác. Theo đó, liên danh PVEIC – TBDST – TEMEX có đủ tư cách hợp lệ khi tham dự đấu thầu, đề nghị HĐQT phê duyệt kết quả đánh giá HSĐXKT gói thầu “Vật liệu bảo ôn, cách nhiệt” với 3 nhà thầu mà tổ công tác đã báo cáo.
Song, HĐQT không đồng ý với giải trình của tổng giám đốc cũng như kết quả do tổ công tác báo cáo. HĐQT phê duyệt kết quả với 2 nhà thầu vượt qua kỹ thuật là: liên danh ENESCO – NAM AN; liên danh Lilama 69-2 – Lisemco – Lilama.
Điều này khiến liên danh PVEIC – TBDST – TEMEX thấy khó hiểu khi mình đủ tiêu chuẩn yêu cầu kỹ thuật, đã được Tổ công tác kiểm tra, đánh giá và có báo cáo vượt qua kỹ thuật nhưng bỗng chốc lại bị gạt ra.

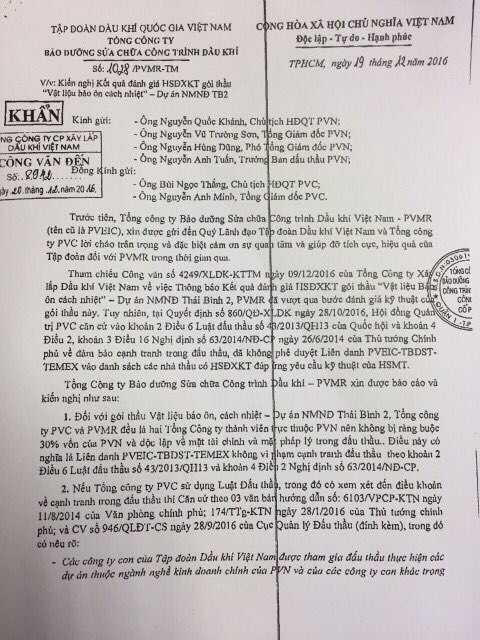

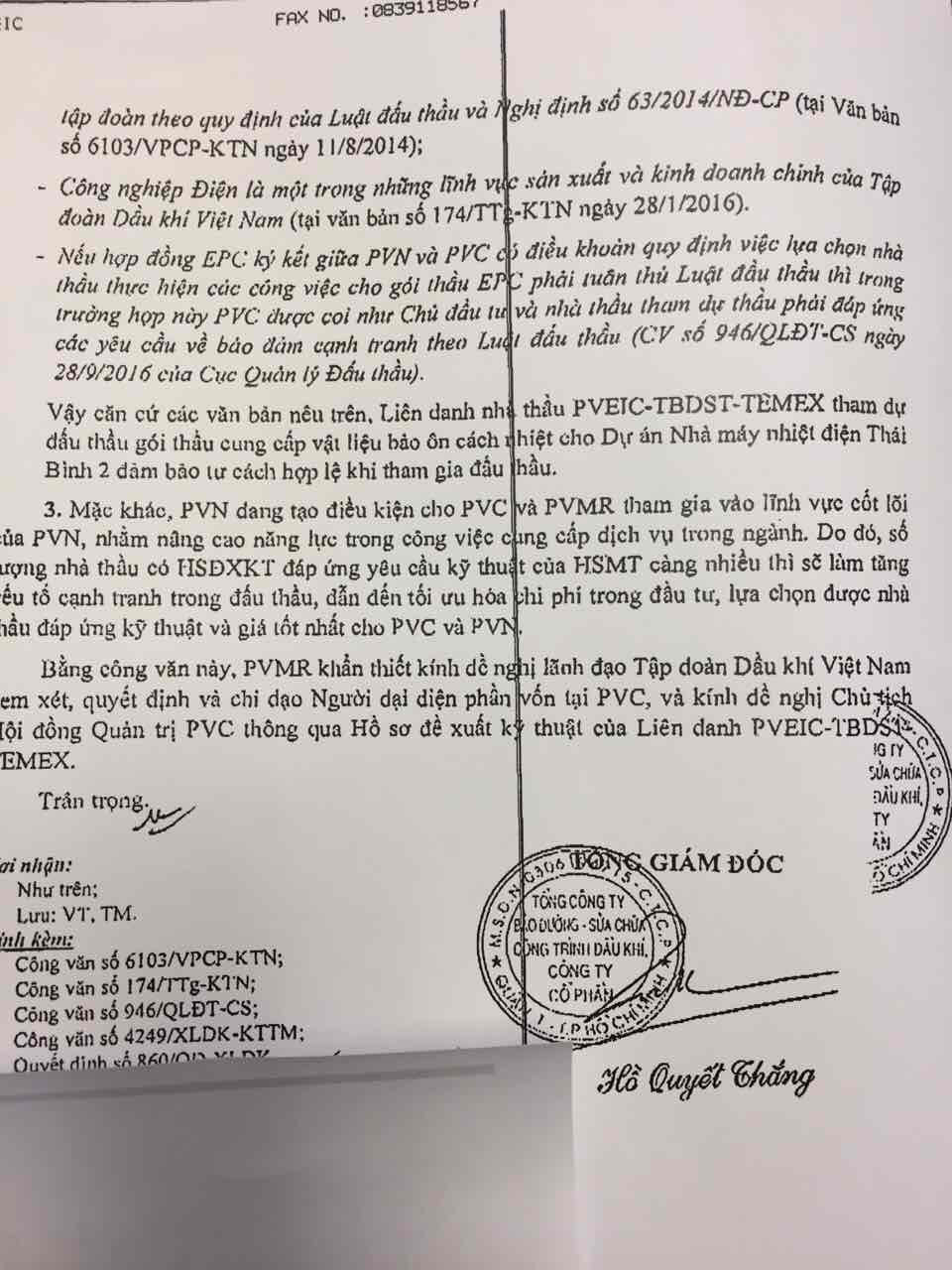

Ngày 19/12/2016, liên danh PVEIC – TBDST – TEMEX gửi văn bản số 1028/PVMR-TM lên Tổng công ty PVC, kiến nghị kết quả đánh giá HSĐXKT.
Trao đổi với PV VTC News, Chủ tịch Hội đồng quản trị Tổng Công ty cổ phần xây lắp Dầu khí Việt Nam (PVC) Bùi Ngọc Thắng cho biết đang đi công tác và đã giao cho Phó tổng giám đốc PVC Nguyễn Văn Đồng chuẩn bị nội dung để trả lời báo chí.
