Di dời đường điện cao thế phục vụ thi công cao tốc Hòa Liên - Túy Loan

Tin nhanh 24hThứ Năm, 30/05/2024 18:35:36 +07:00
(VTC News) -

Bộ Công Thương và UBND TP Đà Nẵng bàn phương án di dời đường điện cao thế phục vụ thi công Dự án cao tốc Hòa Liên-Túy Loan.

Ngày 30/5, Thứ trưởng Bộ Công thương Nguyễn Sinh Nhật Tân làm việc với UBND TP Đà Nẵng về việc di dời đường điện cao thế tại dự án cao tốc Hoà Liên - Túy Loan.

Báo cáo tại buổi làm việc, lãnh đạo Sở Công Thương TP Đà Nẵng cho biết, Cục Điện lực và Năng lượng tái tạo, Bộ Công thương đã thẩm định thiết kế bản vẽ thi công - dự toán hạng mục công trình Di dời đường điện cao thế phục vụ giải tỏa dự án xây dựng đường cao tốc đoạn Hoà Liên - Túy Loan tại 2 vị trí giao chéo giữa đường dây 220kV Đà Nẵng - Hòa Khánh tại các lý trình Km72+360 và Km73+722,34.

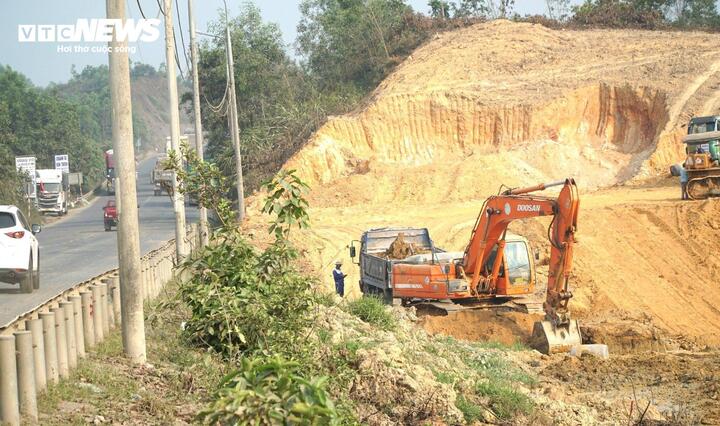

Đoàn lãnh đạo Bộ Công Thương cùng Đà Nẵng kiểm tra thực tế.

Đoàn lãnh đạo Bộ Công Thương cùng Đà Nẵng kiểm tra thực tế.

Ban Quản lý các dự án phát triển hạ tầng khu công nghiệp và công nghệ cao Đà Nẵng (Ban CN&CNC) đã phối hợp với đơn vị tư vấn lập hồ sơ và đã thực hiện lấy ý kiến thỏa thuận quy hoạch vị trí các móng trụ 220kV để di dời.

Ngoài ra, Ban có công văn gửi UBND huyện Hòa Vang về việc trình bổ sung diện tích cần thu hồi cho danh mục công trình, dự án cần thu hồi đất năm 2024 cho dự án.

Với lưới điện trung, hạ thế, tổng vị trí phải di dời do ảnh hưởng đến tuyến cao tốc là 18 vị trí. Trong đó, Ban CN&CNC thực hiện 10 vị trí từ nguồn giải phóng mặt bằng của dự án và 8 vị trí từ nguồn vốn của Công ty TNHH MTV Điện lực Đà Nẵng.

“Các đơn vị đã hoàn thành phê duyệt hồ sơ thiết kế di dời, lựa chọn nhà thầu và đang triển khai theo tiến độ thi công dự án”, ông Trừ nói.

Theo ông Hồ Kỳ Minh, Phó chủ tịch Thường trực UBND TP Đà Nẵng, Bộ GTVT giao Đà Nẵng 2 nhiệm vụ liên quan đến dự án: giải phóng mặt bằng và di dời các công trình kỹ thuật dự án cao tốc. Đến ngày 30/5, công tác giải phóng mặt bằng gần như hoàn tất trên tuyến chính để phục vụ thi công.

UBND TP Đà Nẵng đề nghị Bộ Công Thương chỉ đạo Cục Điện lực và Năng lượng tái tạo sớm đóng dấu thẩm định hồ sơ thiết kế hạng mục di dời lưới điện của dự án để làm cơ sở triển khai các bước tiếp theo.

Về đấu nối các công trình điện, TP Đà Nẵng đề nghị Bộ Công Thương có ý kiến với Bộ GTVT về 4 vị trí giao chéo giữa đường dây 500kV và 220kV.

Kết luận buổi làm việc, ông Nguyễn Sinh Nhật Tân cho biết, Bộ Công Thương sẽ sớm có văn bản gửi Bộ GTVT để triển khai các bước liên quan về mặt bằng cho dự án cao tốc.

Ông Tân cũng đề nghị Cục Điện lực và Năng lượng tái tạo hỗ trợ, giải quyết nhanh, sớm đóng dấu thẩm định hồ sơ thiết kế hạng mục di dời lưới điện cao thế 220kV của dự án. Đồng thời, đề nghị Tập đoàn Điện lực Việt Nam và các đơn vị có liên quan tập trung nhân lực, vật lực để triển khai nhanh, gọn các vấn đề. Phải sắp xếp các nguồn điện dự phòng, hạn chế thời gian cắt điện và tuyệt đối an toàn trong quá trình thi công công trình.

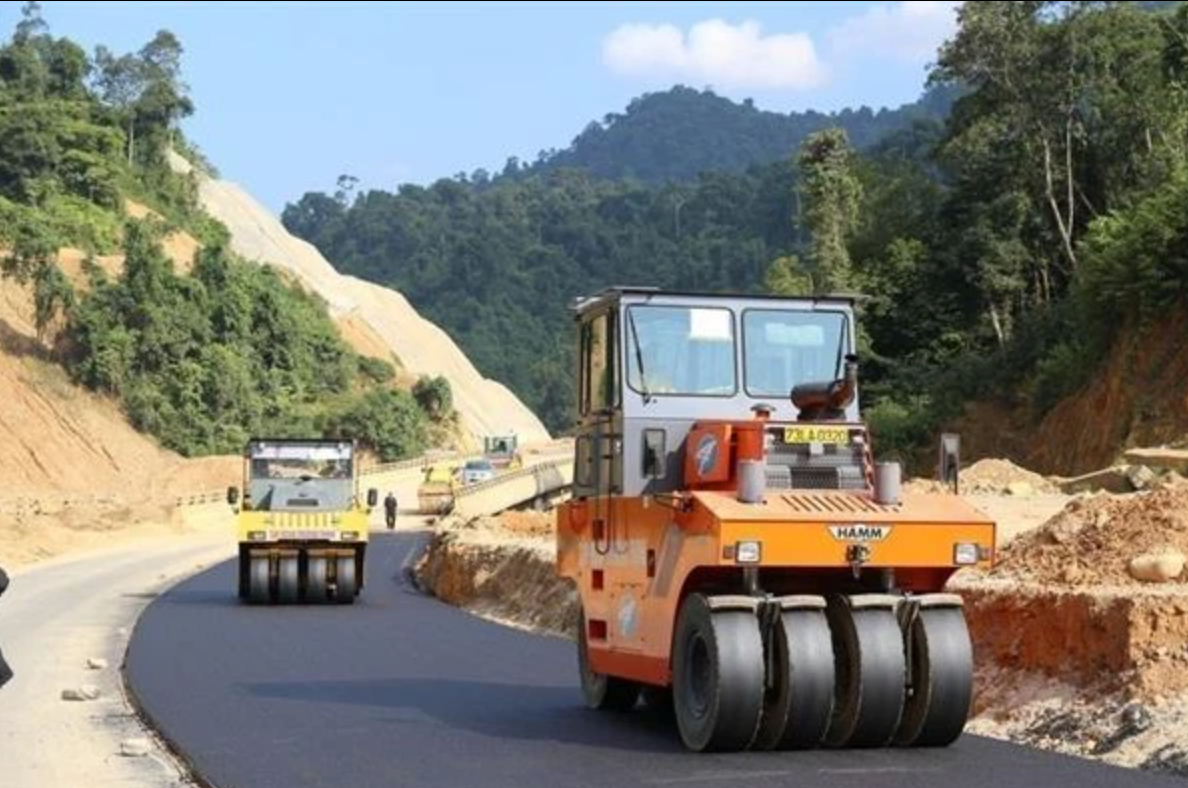

Thi công tuyến cao tốc Hòa Liên-Túy Loan.

Thi công tuyến cao tốc Hòa Liên-Túy Loan.

Dự án cao tốc Hòa Liên - Túy Loan thuộc tuyến cao tốc Bắc - Nam phía Đông, chiều dài đoạn tuyến khoảng 11,5km đi qua 3 xã Hòa Liên, Hòa Sơn và xã Hòa Nhơn của huyện Hòa Vang, Đà Nẵng.

Điểm đầu dự án tiếp giáp nút giao Hòa Liên (cuối tuyến La Sơn-Hòa Liên) và điểm cuối tại vị trí tiếp giáp nút giao Túy Loan (điểm đầu cao tốc Đà Nẵng-Quảng Ngãi). Dự án có quy mô 6 làn xe, bề rộng nền đường 29m nhưng giai đoạn phân kỳ này sẽ có quy mô 4 làn xe hoàn chỉnh, bề rộng nền đường 22m, bề rộng mặt đường 14m.

Dự án có tổng mức đầu tư gần 2.113 tỷ đồng, trong đó chi phí bồi thường giải phóng mặt bằng, tái định cư hơn 951 tỷ đồng.

Bình luận
vtcnews.vn
