Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại

09/03/2026 15:03:17 +07:00
(VTC News) -

Chưa đầy 4 tháng dự kiến khai thác thương mại, một số hạng mục tại siêu dự án Cảng hàng không quốc tế Long Thành đối mặt nguy cơ chậm tiến độ.

Toàn cảnh sân bay Long Thành trước mốc vận hành thương mại tháng 6/2026.

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 1

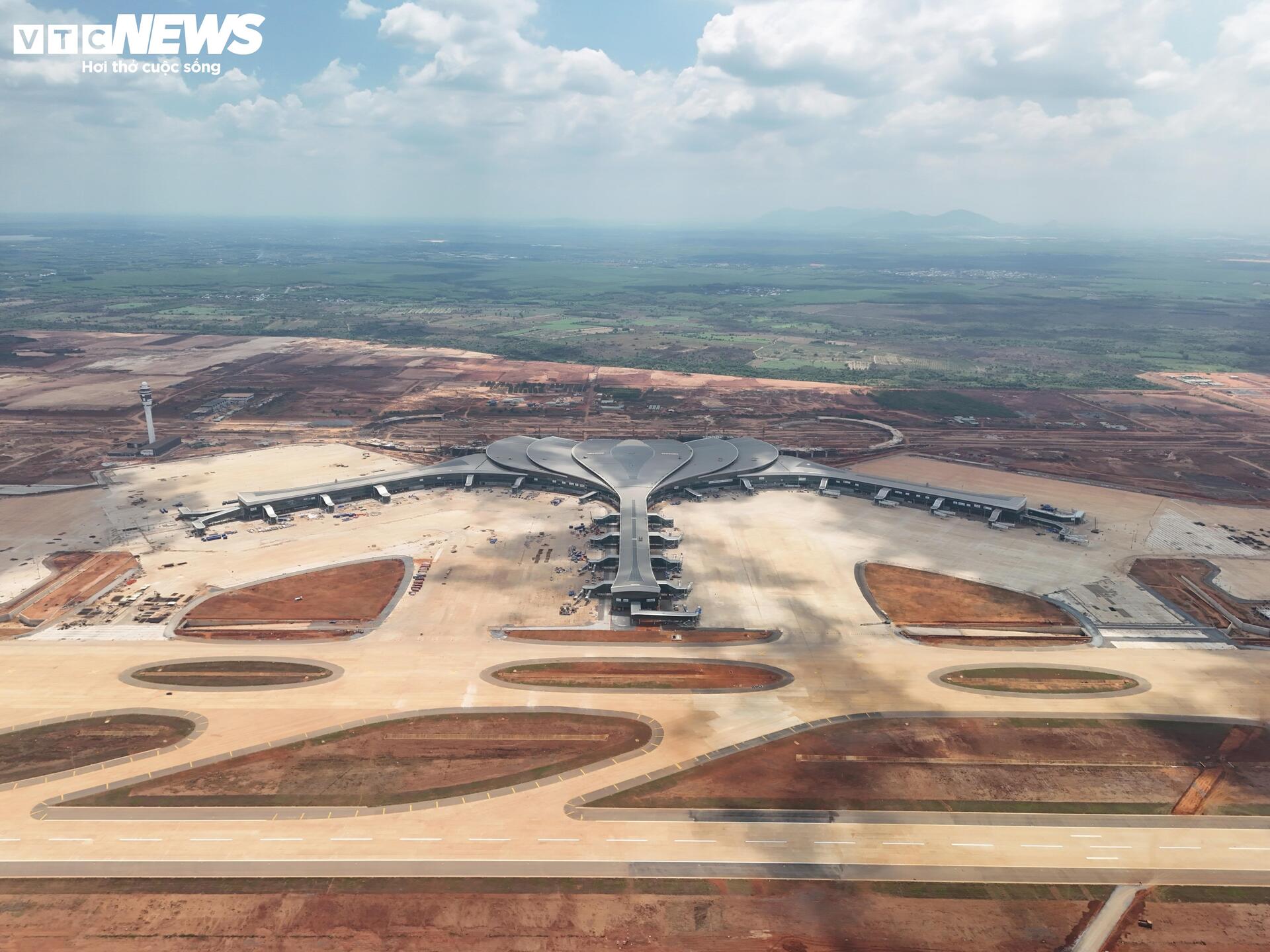

Ghi nhận của PV Báo Điện tử VTC News những ngày đầu tháng 3/2026 cho thấy nhiều hạng mục tại siêu dự án Cảng hàng không quốc tế Long Thành (tỉnh Đồng Nai) vẫn đang triển khai thi công. Tuy nhiên, mật độ công nhân và máy móc trên công trường giảm so với thời điểm “chạy nước rút” để phục vụ kế hoạch đón ba chuyến bay dịp khánh thành giai đoạn 1.

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 2

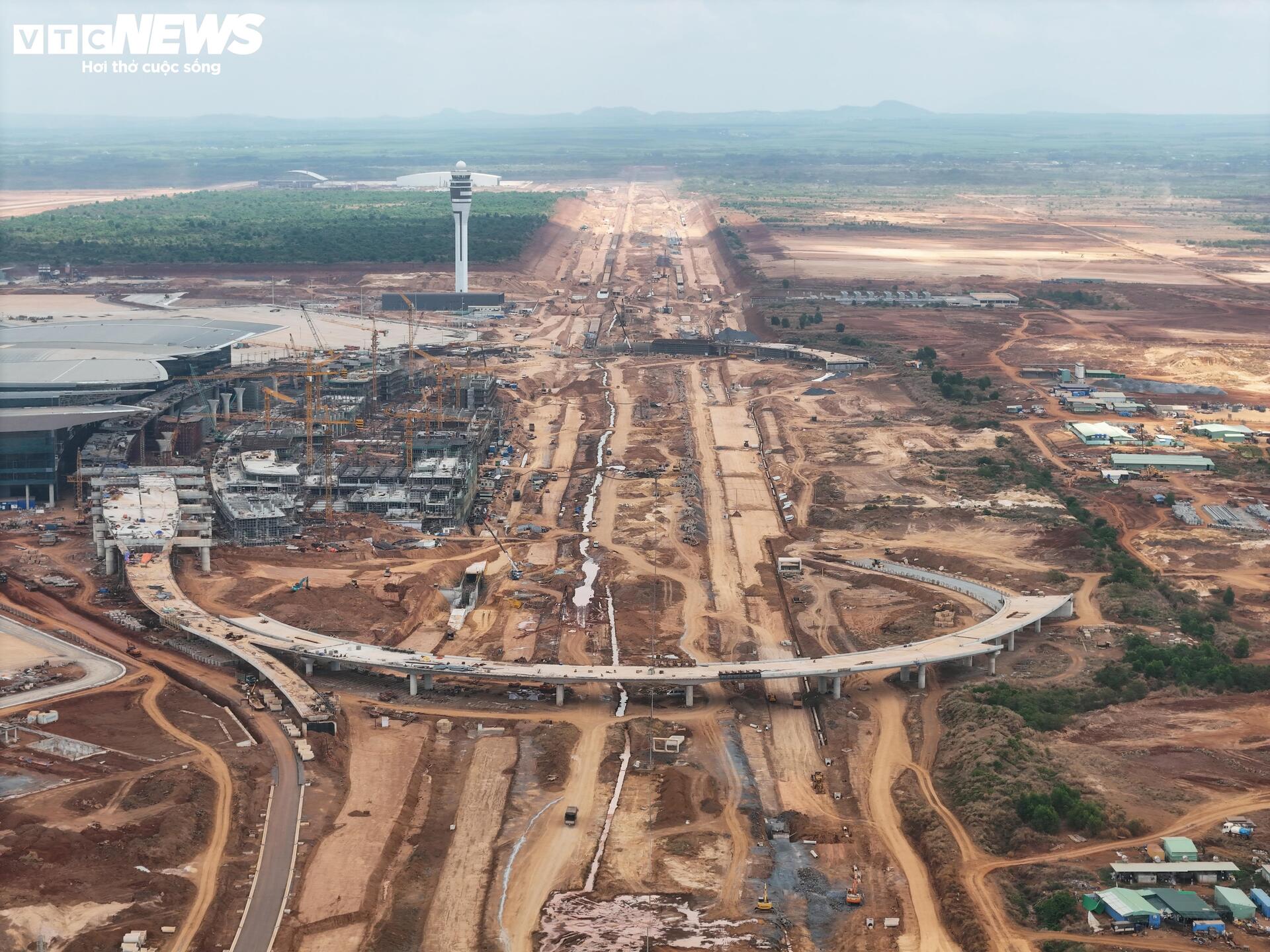

Tại khu vực đường kết nối nhà ga hành khách với tuyến T1 - T2, hoạt động thi công diễn ra khá thưa thớt. Phần lớn tuyến đường vẫn là đường đất, chỉ một số đoạn ngắn được rải cấp phối đá dăm.

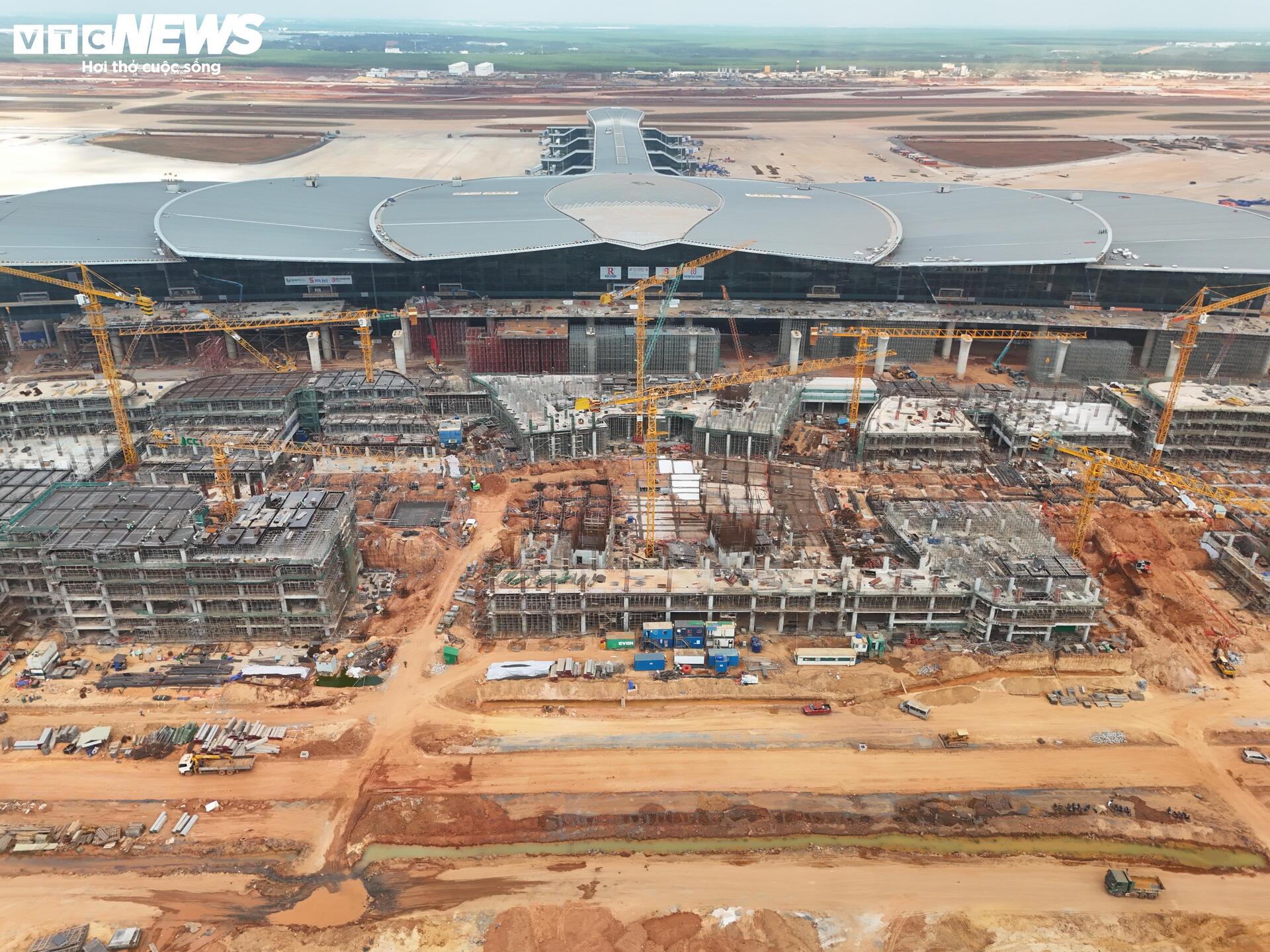

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 3

So với thời điểm cuối năm 2025, khi máy móc và công nhân làm việc dày đặc trên công trường, khung cảnh hiện tại của dự án trở nên vắng hơn.

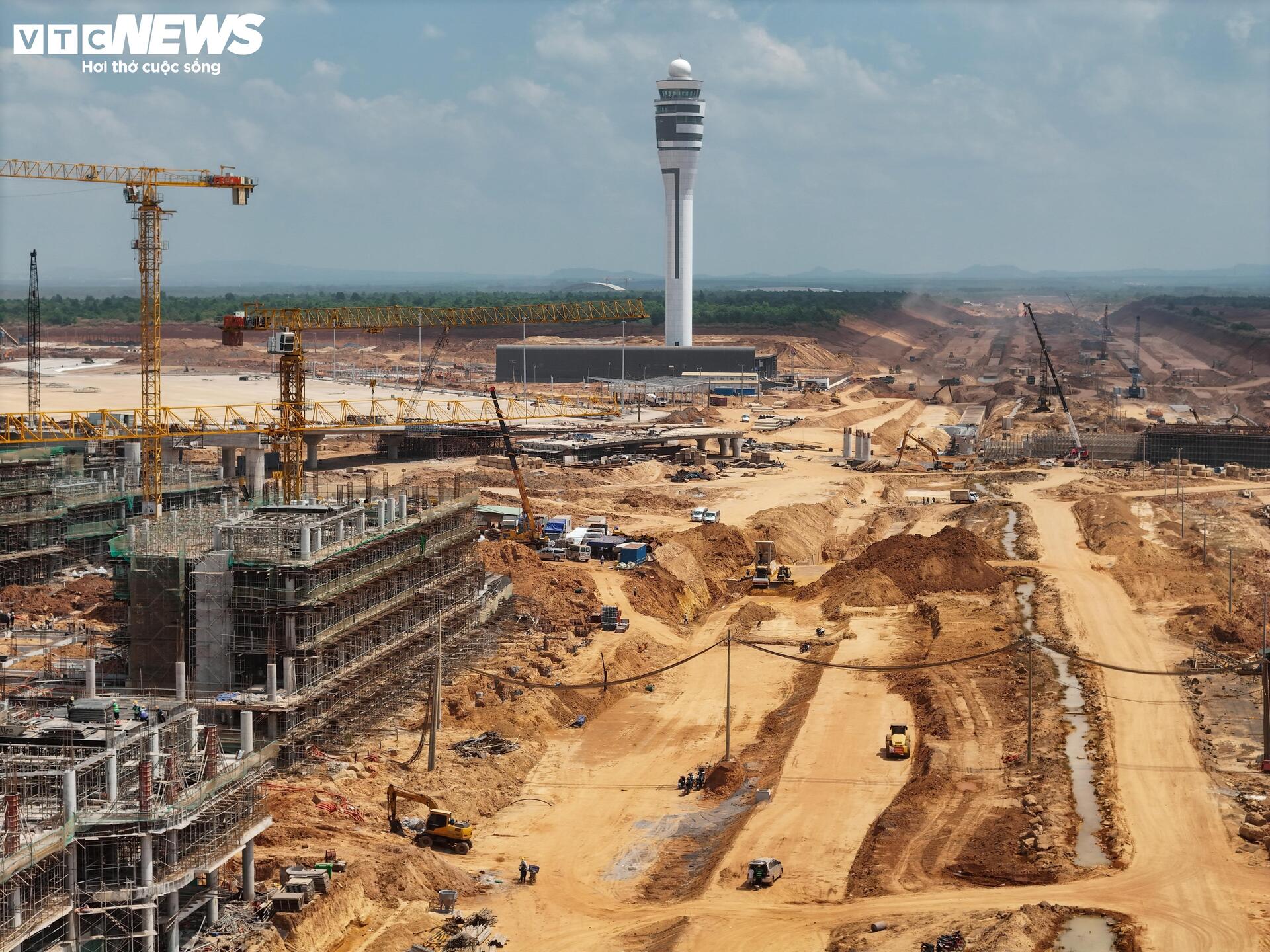

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 4

Trước đó, trong buổi kiểm tra công trường sân bay Long Thành ngày 11/2, lãnh đạo Chính phủ đánh giá công tác tổ chức điều hành và phối hợp giữa các gói thầu chưa thực sự hiệu quả.

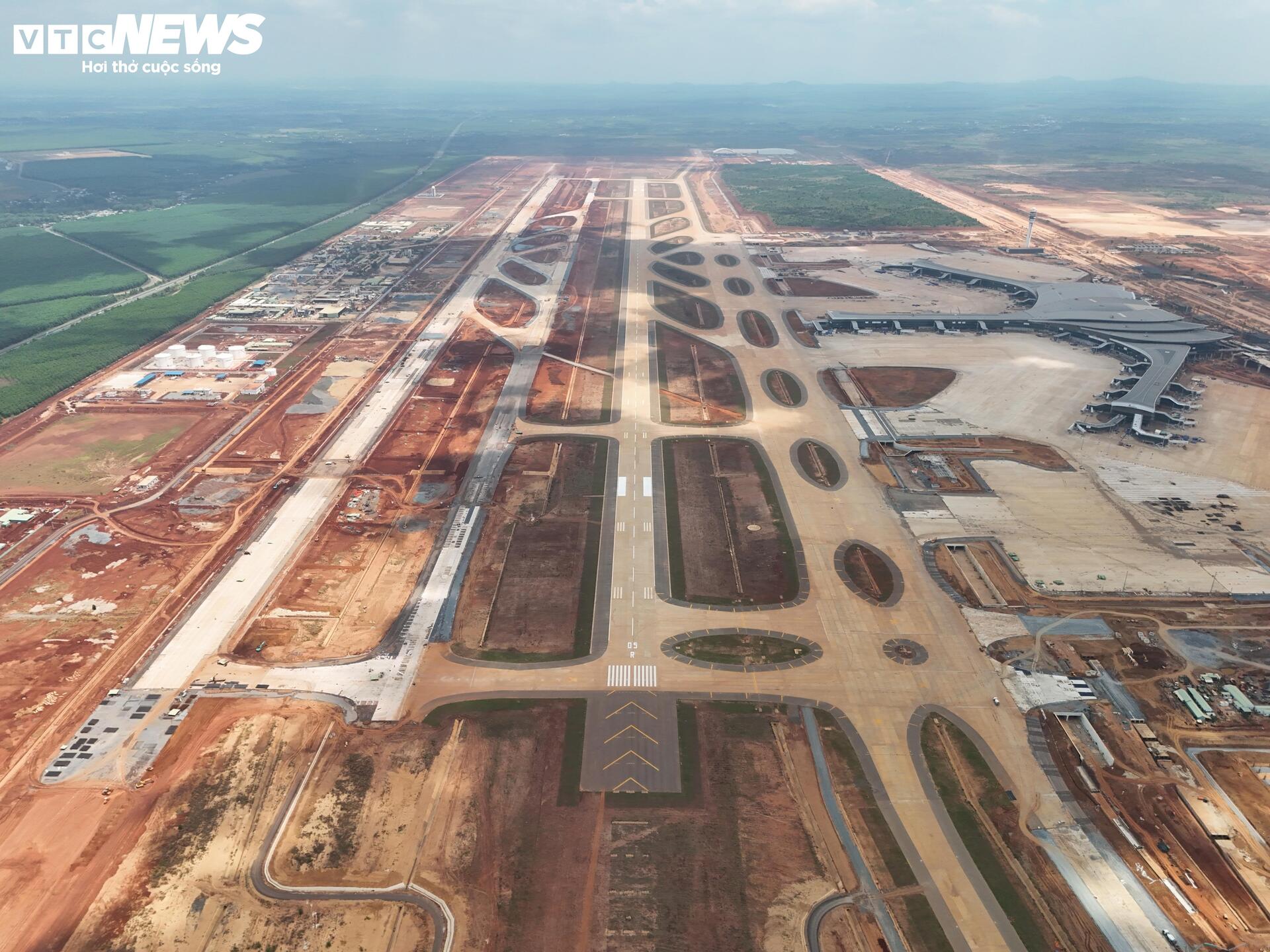

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 5

Đáng chú ý, hạng mục tuyến kỹ thuật (hầm chứa hệ thống ống và cáp kỹ thuật) thuộc gói thầu 4.8 được xác định chậm tiến độ.

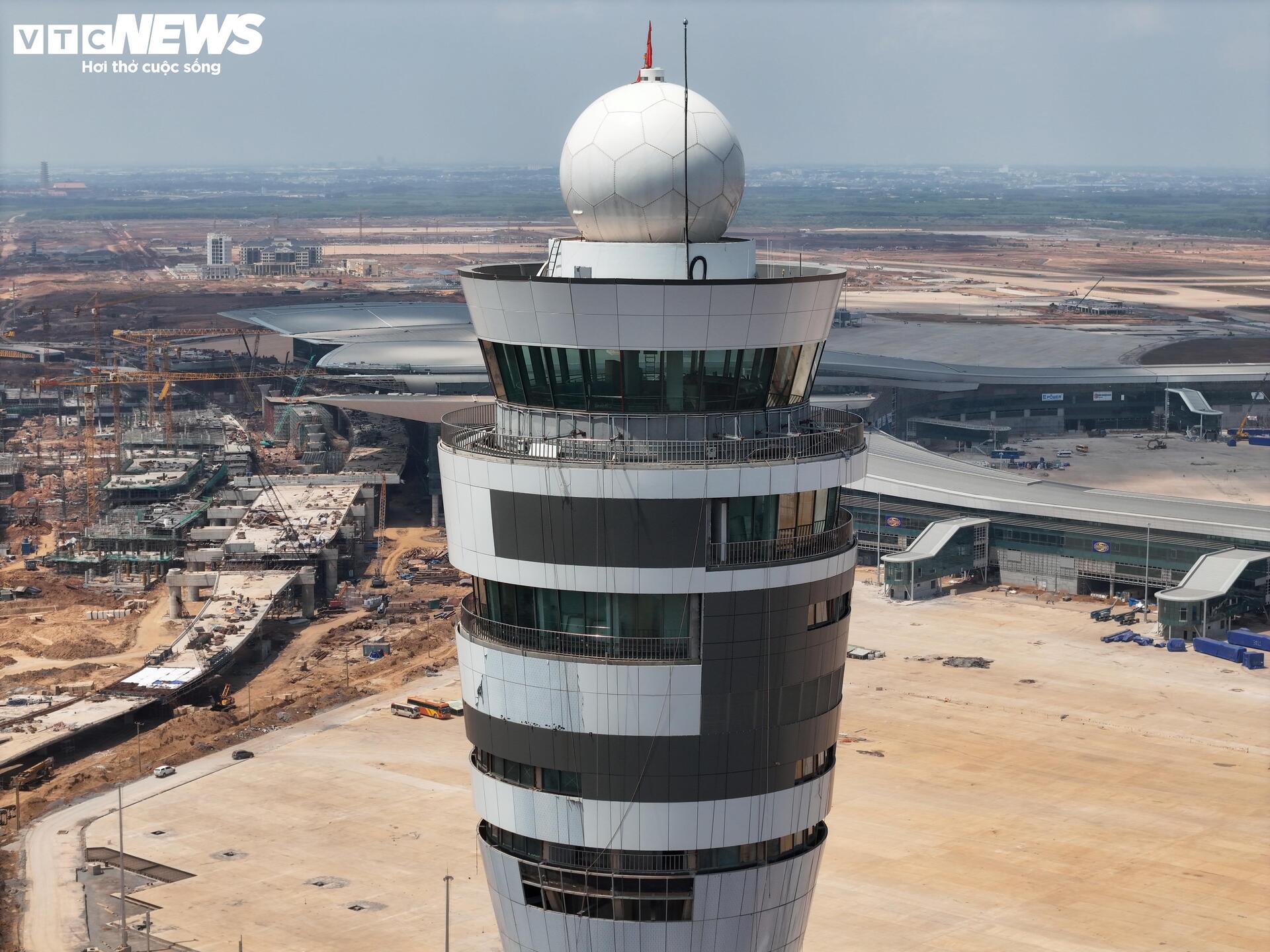

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 6

Việc thi công chậm hạng mục này ảnh hưởng trực tiếp đến quá trình cấp điện, cấp nước, lắp đặt hệ thống cáp và đường truyền phục vụ các gói thầu do Tổng công ty Quản lý bay Việt Nam (VATM) làm chủ đầu tư.

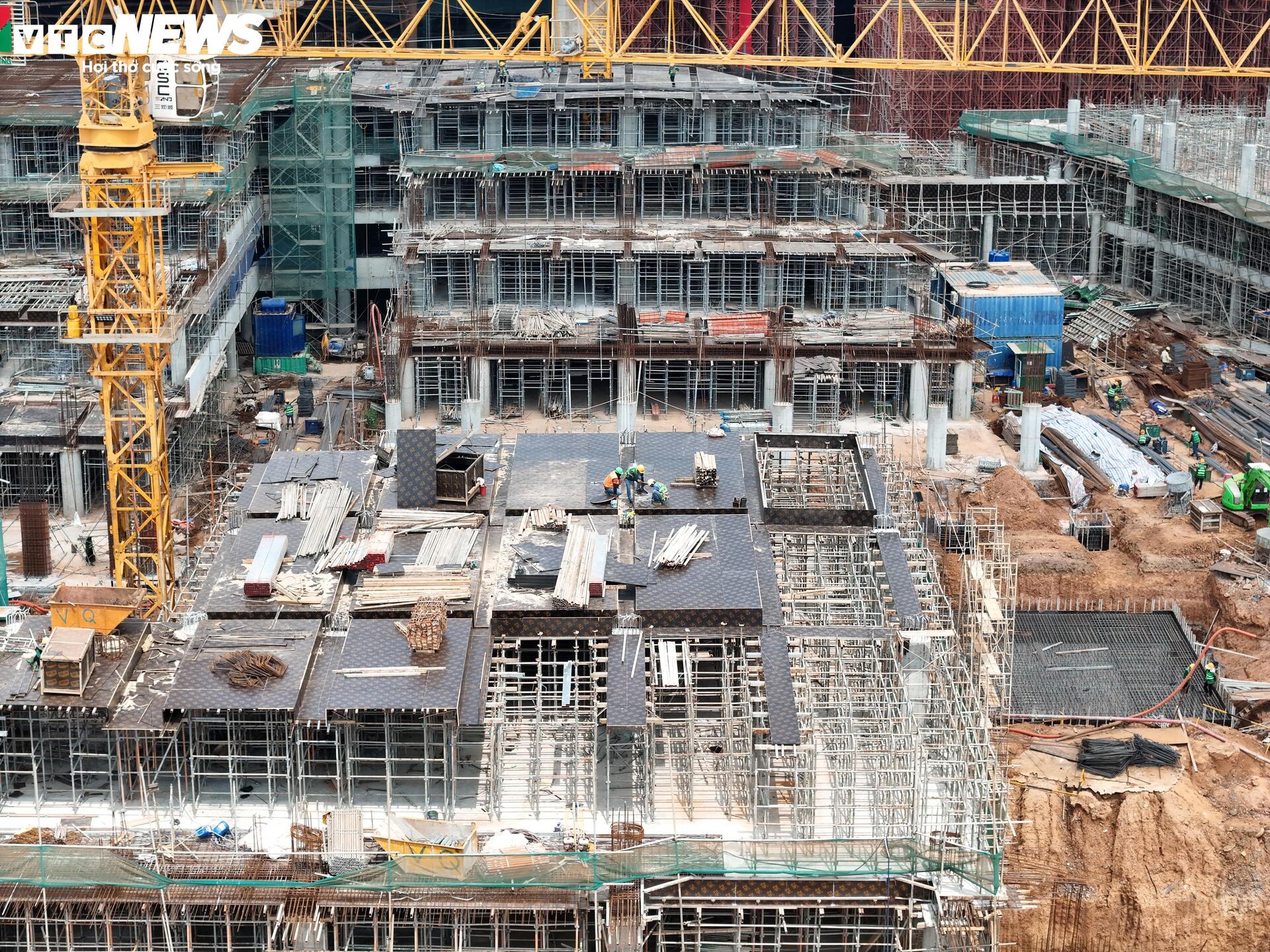

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 7

Theo báo cáo của Cục Hàng không Việt Nam, các hạng mục thuộc dự án thành phần 4 gồm các công trình dịch vụ mặt đất và hậu cần đều bị ảnh hưởng bởi tiến độ gói thầu 4.8 do Tổng công ty Cảng hàng không Việt Nam (ACV) triển khai.

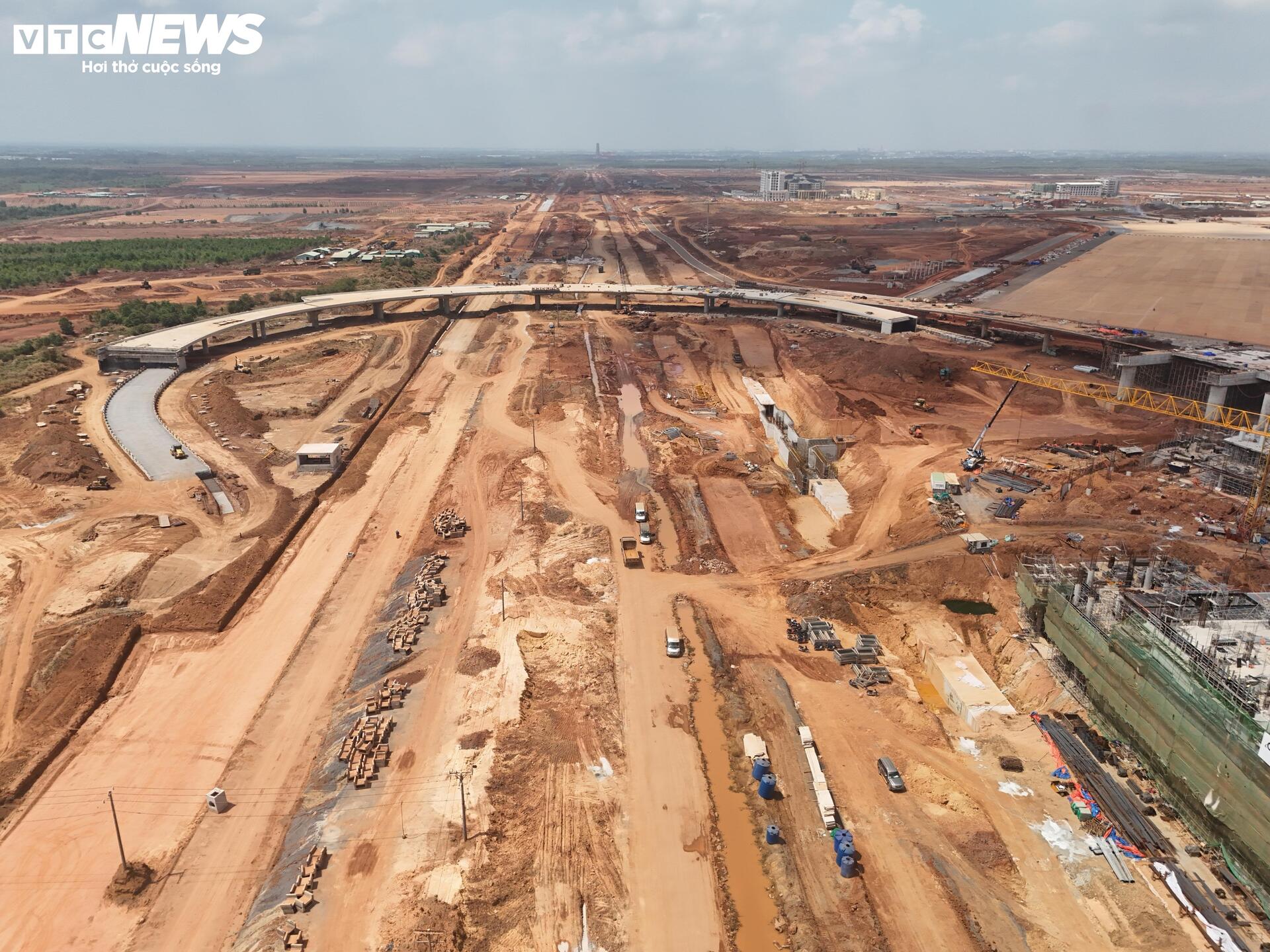

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 8

Tuyến kỹ thuật của gói thầu này cũng tác động đến ranh giới dự án, tuyến đường ra vào công trình và hệ thống hạ tầng ngầm kết nối.

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 9

Theo kế hoạch ban đầu, Tổng công ty Cảng hàng không Việt Nam phải bàn giao mặt bằng cho chủ đầu tư dự án thành phần 4 vào tháng 6/2025. Tuy nhiên, tiến độ thực hiện bị chậm và kế hoạch bàn giao đã nhiều lần thay đổi.

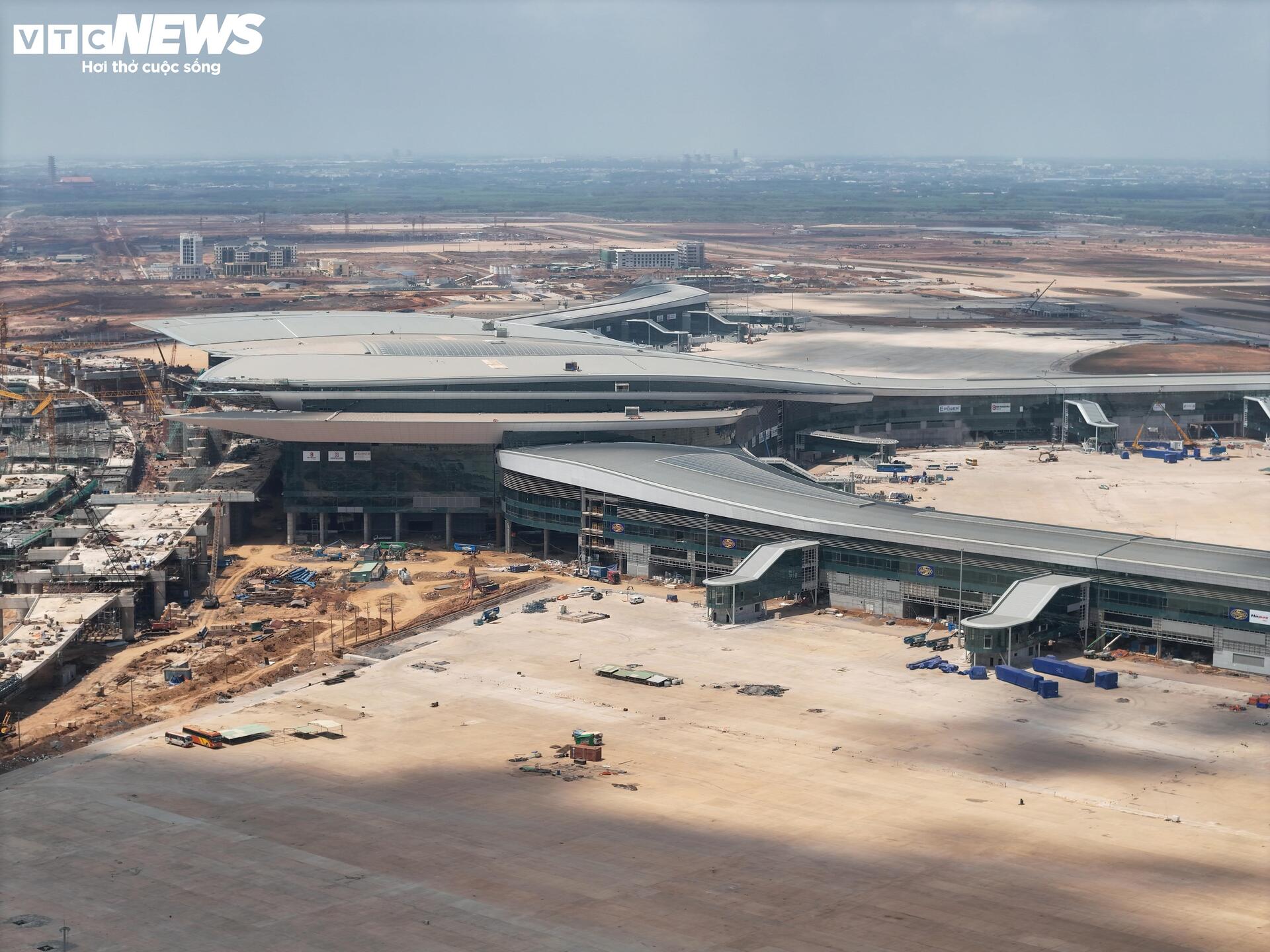

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 10

Cục Hàng không Việt Nam cũng cho biết việc thanh toán khối lượng thi công đang gặp vướng mắc ở nhiều gói thầu.

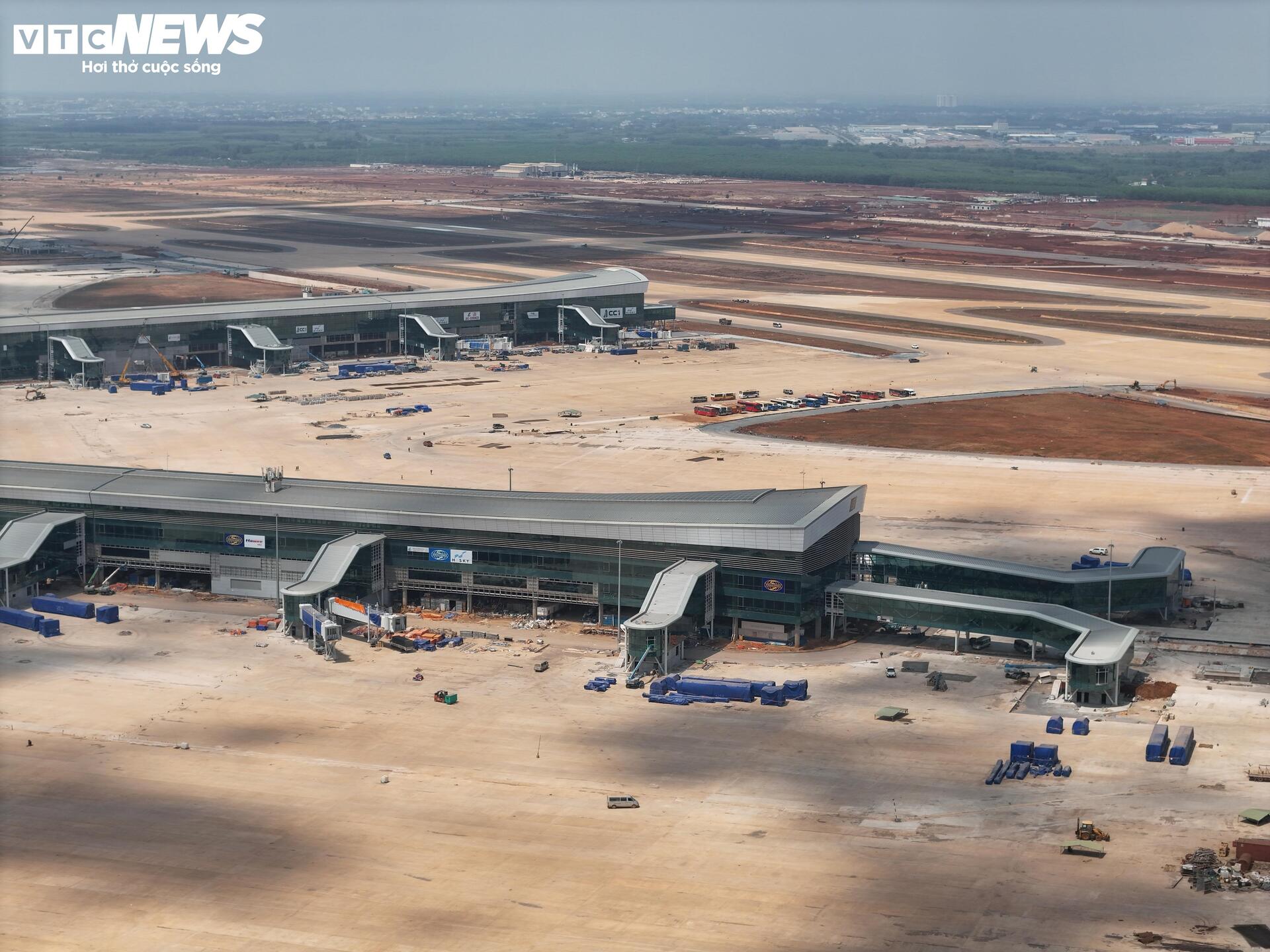

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 11

Đối với gói thầu 5.10 xây dựng nhà ga hành khách, nhà thầu báo cáo đã hoàn thành khoảng 80% khối lượng công việc, song tỷ lệ thanh toán thực tế mới đạt khoảng 40%.

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 12

Dự án sân bay Long Thành giai đoạn 1 có tổng mức đầu tư khoảng 110.000 tỷ đồng, được chia thành 4 dự án thành phần.

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 13

Trong đó, phần lớn các hạng mục xây dựng quan trọng nằm ở dự án thành phần 3 - các công trình thiết yếu trong cảng hàng không do Tổng công ty Cảng hàng không Việt Nam làm chủ đầu tư, với tổng vốn gần 99.000 tỷ đồng.

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 14

Đây là phần chiếm tỷ trọng vốn lớn nhất của toàn bộ dự án, bao gồm nhiều hạng mục cốt lõi như nhà ga hành khách, đường cất hạ cánh, đường lăn, sân đỗ tàu bay, hệ thống cung cấp nhiên liệu, hạ tầng kỹ thuật và các công trình phụ trợ.

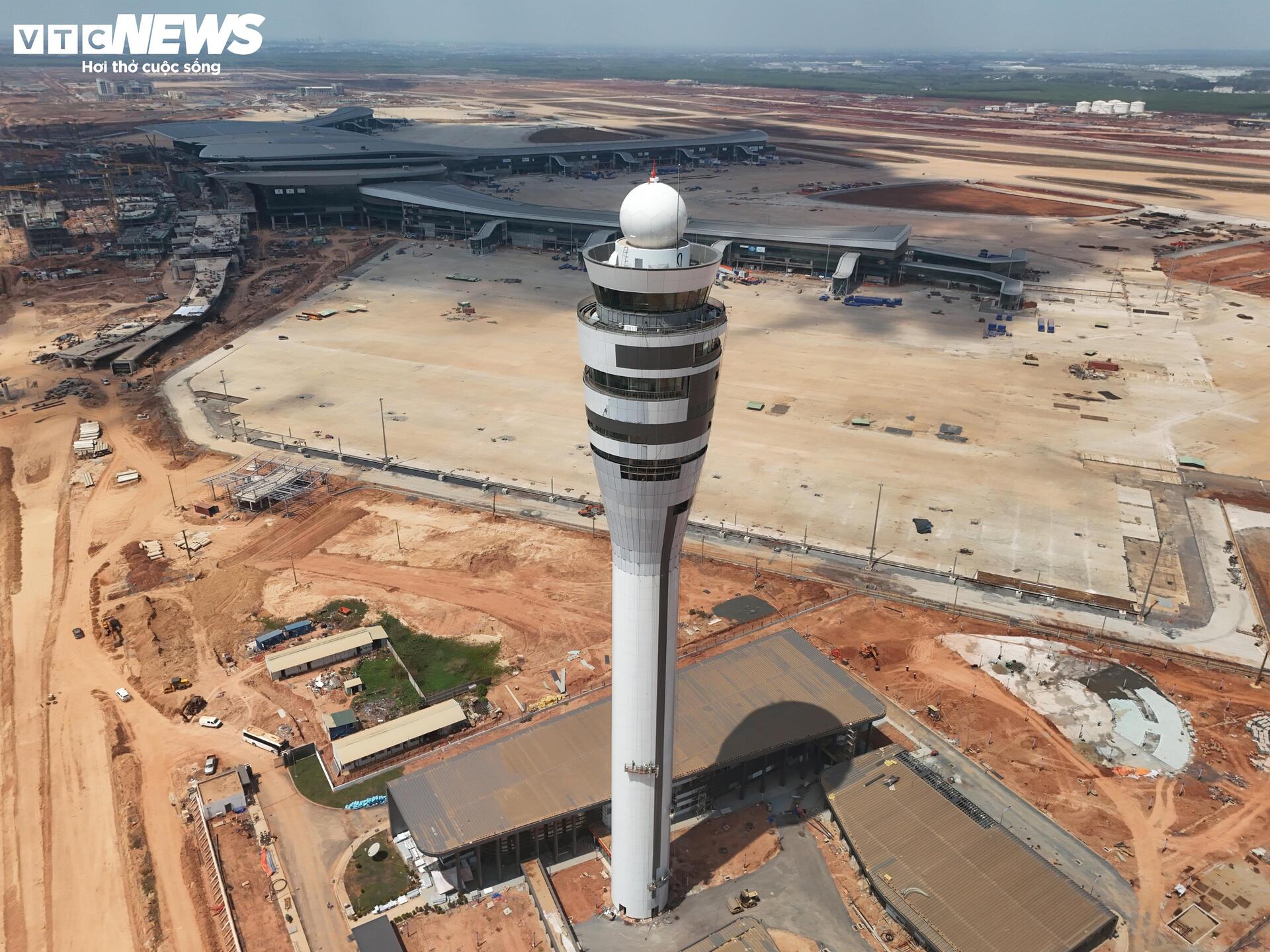

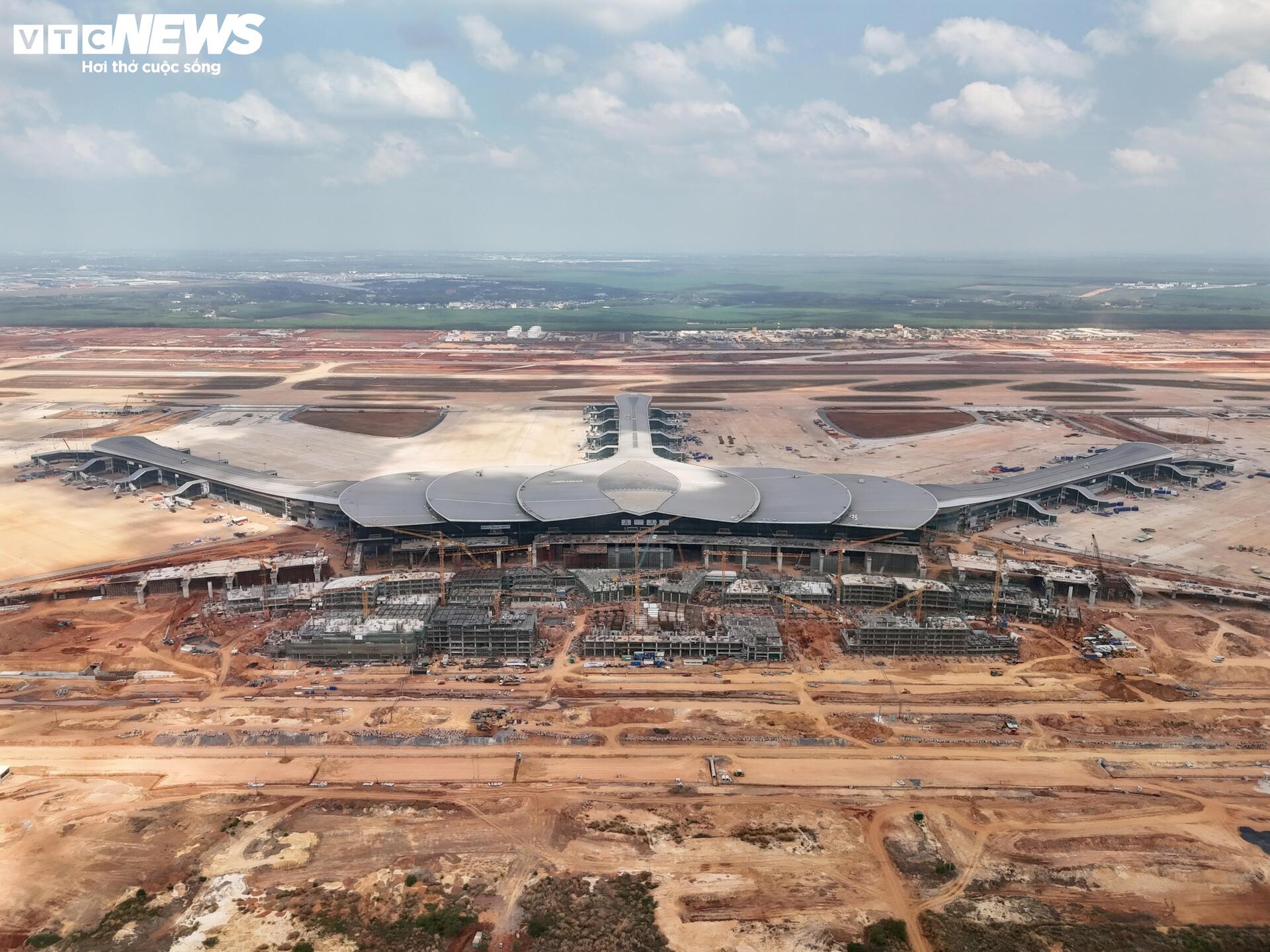

Toàn cảnh sân bay Long Thành trước mốc dự kiến vận hành thương mại - 15

Trong các gói thầu thuộc dự án thành phần 3, gói thầu 5.10 - xây dựng và lắp đặt thiết bị nhà ga hành khách có giá trị lớn nhất, khoảng 35.000 tỷ đồng. Gói thầu này do liên danh Vietur đảm nhiệm thi công.
